2012年2月22日4時05分,國華徐州發電公司2×1000MW機組C9A/B上煤皮帶發生火災。根據現場勘察和輸煤棧橋內監控錄像取證,C9A皮帶導料槽內部除塵器吸粉管內積粉自燃,自燃煤粉落到C9A皮帶上,引起皮帶著火,輸煤運行當班人員未及時發現初期火情火險,4點31分17秒特殊消防報警,輸煤棧橋消防水幕噴淋系統和預作用水噴淋系統未聯動投入。C9A皮帶燒斷后滑落至棧橋下部拉緊裝置處堆積燃燒,引燃相鄰的C9B 皮帶著火。
老廠(2×220MW機組)#7機正常運行、#8機停備;新廠(2×1000MW機組)#1機正常運行、#2機已于2月21日21:30分按電網調度令停機檢修。2月21日,徐電燃料運行部輸煤運行三班當班。新廠上煤運行方式為:1號斗輪機取2號煤場、配2號斗輪機取3號煤場;卸煤運行方式為:翻車機接卸煤至2號煤場。14:00到17:20分:1號、2號斗輪機配合供煤,C9A皮帶運行。20:45至22:25分,1號、2號斗輪機配合供煤,C9B皮帶運行。22日2:25至3:50分,翻車機配卸煤溝C6B上煤,C9B皮帶運行。2月22日4:45分:運行三班副班長郭某在清理輸煤運行交接班室衛生時,看見窗外發紅,打開窗戶發現C9A/B皮帶拉緊裝置處著火,立即撥打657119廠內消防報警電話,匯報燃料調度值班孫某和當班值長周某,并要求值長立即停C9A/B和C10A/B皮帶機電源。值長立即向徐電公司領導匯報,并立即通知現場無關人員撤出著火現場。
4:50分,班長吳某通知爐房45米層C10皮帶機值班員梁某抓緊撤離現場。隨即當班班長吳某、郭某進入著火現場進行滅火,同時廠內消防隊消防車也趕到現場進行救火。

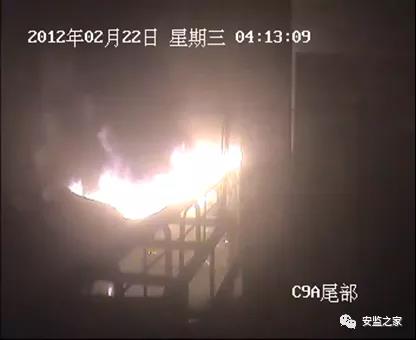

徐電公司總經理、副總經理、總工程師等領導趕到現場,指揮、組織火災撲救和救援工作,控制火情擴大,并立即啟動一級應急響應預案。至早上5:40分將火勢撲滅。6:00分,當班值長周某向國華公司調度室進行了匯報,調度立即通知了國華公司各生產部門負責人和公司領導。國華公司總經理接到報告后立即啟動了公司一級應急響應預案。6:30分,國華調度室向神華生產指揮中心進行了匯報。事故發生后,徐電公司組織成立了以總經理為組長的搶修領導小組,以副總經理為組長的安全生產領導小組,組織安排進行24小時不間斷搶修恢復工作。成立了事故調查、物資供應、技術支持、后勤服務、財產理賠、宣傳、設備搶修和運行保障等11個工作項目組,全面開展搶修恢復工作。2月28日11:52分,C9A皮帶搶修工作全部結束、恢復運行。2月28日22:26分,徐電公司1號機組啟動并按調令并網。3月1日10:50分,C9B皮帶搶修工作全部結束、恢復運行。事故造成C9A側皮帶400米、C9B側皮帶300米燒損;兩臺皮帶秤、兩臺入爐煤取樣機上半部部分損壞;控制電纜總長6000米燒損;皮帶架100米局部變形;6個滾筒包膠局部脫落;水消防系統管路2處斷開,棧橋兩側護板局部燒損。老廠有5段皮帶、新廠有11段皮帶(附件2:新廠輸煤系統平面布置圖)。發生著火事故的為新廠C9A/B雙路皮帶。皮帶型號為EP-300聚酯帆布難燃鋼網防撕裂膠帶,上膠厚度4.5毫米,下膠厚度1.5毫米,帆布層數5層,鋼網1層;皮帶供應商為上海富大膠帶制品有限公司。經事故調查組現場反復勘察、調查、試驗、取證,查看監控錄像,詢問當班運行與檢修等相關人員,查閱當班記錄、相關的圖紙、檔案,分析確定原因如下:2月21日20:45分,C9A皮帶機停運。從監控錄像查看,在2月22日4:05分除塵器吸粉管內積存煤粉自燃,自燃煤粉落到C9A皮帶上,引起皮帶著火。由于粉塵濃度大、氣流速度不均勻等原因,造成除塵器吸風罩入口濾網處積粉較多。(圖1、圖2)

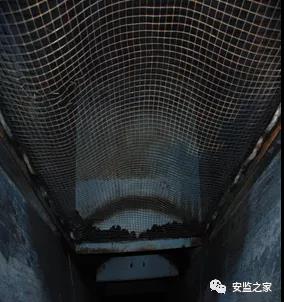

圖1 C9A除塵機吸風口下端濾網積粉 圖2 C9A除塵機吸風口上端濾網積粉自燃點除塵器濾網積粉較多,溫度的變化加劇煤粉氧化,溫度達到積粉的燃點后引起煤粉自燃。①C9A皮帶著火:C9A導料槽積粉自燃掉到皮帶上,初期火情火險沒有及時發現,未得到及時撲滅和控制,致使火勢蔓延。②C9B皮帶引燃:C9A皮帶燒斷后滑落至棧橋下部拉緊裝置處堆積燃燒,引燃相鄰的C9B 皮帶著火。(圖3、圖4)③輸煤棧橋消防水幕噴淋系統和預作用水噴淋系統未聯動投入,造成火勢沿皮帶蔓延擴大。

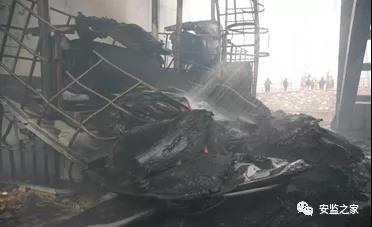

圖4 C9A/B拉緊裝置現場圖片

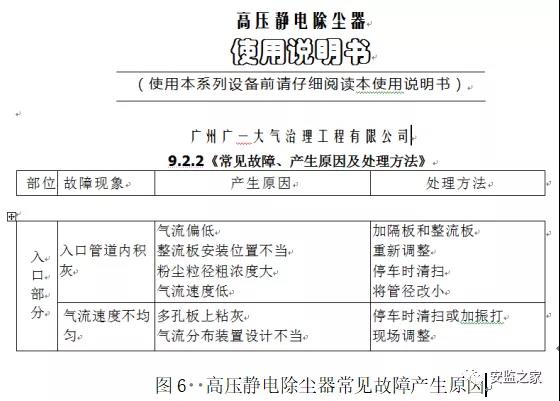

1)檢修人員為解決除塵器振打期間風機停運,造成導料槽大量煤粉飛揚污染輸煤廊道的問題,在危險源辨識不清、風險評估不到位的情況,未履行變更程序加裝了C9A/B除塵器風筒聯絡管,形成吸風口氣流分布偏離原設計,導致氣流速度不均勻,同時吸收口處風量減少,造成濾網上部吸入管積粉嚴重。(圖5、圖6)
圖5 2012年2月20日檢修人員改變設計加裝的C9A/B電除塵器聯絡管

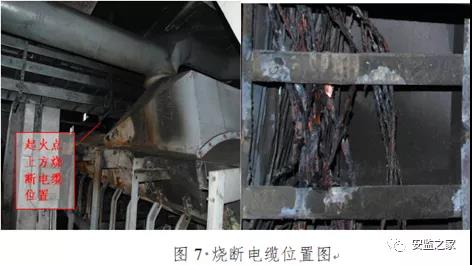

2)燃料消防監測系統設計存在盲區。原始設計中(附件6),火災感溫電纜采用吊裝形式(感溫電纜用鋼絲拉線吊裝在皮帶上方1.0~1.5米處)敷設,考慮到保持一定松緊度,電纜長度保留一定的富余量,C9A皮帶首尾部中心桶距離為206米,實際電纜覆蓋距離僅170米,存在敷設盲區。暴露出原始設計不規范,驗收審核部門把關不嚴。皮帶上方防護罩、除塵器、導料槽、除鐵器等設備處沒有感溫電纜,出現約30米盲區?;馂某跗诎l(fā)生在導料槽,距離最近的感溫電纜約18米,致使報警感溫電纜自動報警時間延誤26分鐘。3)燃料消防水噴淋系統未發揮作用。C9A消防水噴淋系統包括消防水幕噴淋系統和預作用水噴淋系統,均未聯動噴淋。水幕噴淋系統和預作用水噴淋通過報警信號(溫度68度)聯動電磁閥控制管內水壓,啟動水噴淋,由于自動報警系統報警時間延誤,導致聯動電磁閥控制電纜在報警前已燒斷(圖7、附件7),造成聯動電磁閥未動,水幕噴淋系統未噴淋,預作用水噴淋系統在閉式噴頭玻璃泡破裂(爆裂動作溫度68度)的情況下也未噴淋。華東電力設計院消防系統設計說明書中明確“預作用閥控制管路中設計存在壓縮空氣”,經與設計人員核實,屬說明書文字編寫錯誤。

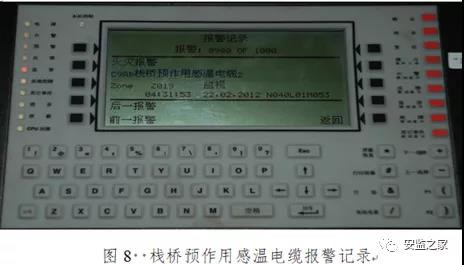

4)現場巡視、輸煤運行監控未及時發現火情,錯過了初期火情火險撲滅時機?;馂膱缶b置報警后(圖8),輸煤程控室和集控室當班人員嚴重失職,沒有迅速做出反應。
5)輸送皮帶經煤炭科學研究總院上海分院測試中心進行燃燒性能檢測,樣品檢測結果火焰持續時間為64.12秒(技術要求不大于60秒),再燃性無法判斷,“結論不合格”為加強本安體系建設和消防管理工作,神華集團公司2月14日下發了神華安全電2012年003號文件《關于開展集團公司電力板塊消防管理安全檢查的通知》提出了7類具體要求、2011年8月1日國華電力公司下發了《消防安全管理一個規定和三個標準》、2012年1月1日下發了《2012年安健環工作三十五項重點任務》(安全1號文件)、2月5日和20日連續下發兩個加強防火及消防管理的通知共7類17項要求,以及開展春季安全大檢查通知共16項檢查重點。徐電公司執行落實上述文件要求嚴重不到位,暴露出徐電公司本質安全基礎不牢,消防管理責任制未能有效落實、消防意識不強、火災隱患排查不徹底、安全風險辨識不認真、消防培訓不全面,主要體現在:C9A/B皮帶機電除塵器吸粉管由單獨設計改為聯通管(附件11、附件12),其目的是為了抑制揚塵,但在變更過程中,沒有對改造方案和變更后的風險進行認真的辨識和分析。沒有嚴格執行設備異動/變更管理程序,設備變更管理存在管理漏洞。C9A/B感溫電纜存在敷設盲區,暴露出原始設計不規范,驗收審核部門把關不嚴。特殊消防系統未及時移交生產,針對特殊消防系統的操作和使用,未對生產人員進行必要的消防培訓。徐州發電公司《設備分工分界實施細則》(GHFD-01/XD-01)中關于1000MW機組設備管轄范圍的規定內容,對消防系統責任分工不明確,消防設施維護試驗工作、輸煤程控消防報警裝置分工出現真空,燃料分公司和設備維護部專責人員、管理人員對此不清楚。設備分工不清,導致安全責任制無法落實到位。4、安全生產管理文件體系存在漏洞、執行落實不到位。徐州發電公司現行的安全生產管理文件及檢修運行規程中,缺少消防設施、報警裝置定期試驗、按時監控畫面巡回檢查的規定,且崗位工作職責中沒有消防安全職責的明確規定。暴露出在發電生產本質安全管理建設過程中,基本的文件體系建設還存在漏洞和不足,執行過程中沒有切實落實到位。發現火情后,燃料調度人員撥打12次(附件13)報警電話,歷時2分35秒才正確撥通報警電話,且對火情描述不清,致使消防人員未能正確判斷火情,分批出警。生產人員對消防報警裝置的報警信息處置程序不清,對現場手動啟動水幕消防系統的程序不清,對現場消防系統的整體情況,包括系統配置、系統布置、功能均不清楚。暴露出徐州發電公司消防培訓工作缺乏針對性、實效性,百萬機組投產后,沒有將消防技能作為生產人員上崗必備條件。6、勞動作業組織不適應兩臺百萬機組運行要求。經核實,自2006年以來,燃料運行值班人員采用上一天(24小時)休三天(72小時)的倒班方式。2月14日,集團公司下發了《關于開展集團公司電力板塊消防管理安全檢查的通知》(神華安傳電2012003號),提出了7項具體要求,其中要求各發電單位要對輸煤系統、制粉系統的消防管理狀況進行檢查。但徐州發電公司沒有嚴格行落實文件要求,沒有發現輸煤系統存在的火災隱患。暴露出徐州發電公司沒有嚴格執行集團安全工作要求,發電生產本質安全管理基礎不牢。這起火災事故還暴露出徐州發電公司在動火作業管理方面存在嚴重不足。事故調查中發現,徐州發電公司規定輸煤系統動火作業需辦理二級動火工作票,現場要有消防監督,但輸煤系統長期以來動火作業沒有辦過動火工作票,失去了動火作業的管控。國華電力公司將認真吸取徐電公司“2.22”事故教訓,按照神華安全電2012年003號文件《關于開展集團公司電力板塊消防管理安全檢查的通知》要求,及《神華國華電力消防安全管理一個規定和三個標準》、國華電安〔2012〕1號《2012年安健環工作三十五項重點任務》、國華電發〔2012〕1號《國華電力2012年加強生產管理的重點要求》,立即采取以下整改措施和行動計劃:1.深刻剖析本次事故,深刻吸取本次火災事故教訓,進一步提高對消防管理極端重要性的認識1)進一步認真貫徹落實《消防法》,落實集團公司《關于開展集團電力板塊消防管理安全檢查的通知》(神華安傳電〔2012〕003號)文件中提出的七條要求。3月15日前完成階段性總結。2)立即開展防火消防安全檢查,查思想,查系統,查報警,吸取教訓,杜絕火災。各單位總經理親自帶隊檢查輸煤棧橋、電纜溝道等重點防火部位。檢查工作在3月15日前完成。3)強化《神華國華電力消防管理一個規定和三個標準》的落實,強化消防專業化管理,進而作為主專業管理,定期檢測、定期試驗,加強消防管理和專業人員培訓,同時全面完善消防設施、器材的配備;對消防工程嚴格把關驗收。3月30日之前完成。4)回歸原始設計,對照消防系統原始設計圖,普查特殊消防系統、自動報警系統(如感溫電纜布置等)、消防水管網與原始設計圖紙是否一致,如有異動,須進行再次論證。3月15日前完成普查報告。5)加強與地方消防機構溝通,請地方消防部門專家開展消防隱患大普查。3月30日前完成。1)提高認識,各公司針對徐電“2.22”火災事故,召開專題消委會會議,認真學習本次事故報告,吸取事故暴露的問題,舉一反三,加強消防責任制落實。3月15日前完成。2)新建、收購電廠細化梳理消防分工分則,落實消防重點部位責任人,人員變更及時調整。3月15日前完成。3)按照消防“一規三標”要求,落實逐級崗位消防安全責任制,明確消防安全職責,進一步明確各單位總經理是本單位消防安全第一責任人,生產、基建副總經理為本單位生產、基建區域消防直接責任人,后勤負責人為本單位非生產區域消防直接責任人的職責。3月15日前完成。4)責成電力研究院物流中心調查皮帶采購程序,徐電公司制定防止運行皮帶著火的防護控制措施。3月20日前完成。5)加強動火工作票管理,嚴格按照安規要求辦理工作票,嚴禁無票作業,在重點防火部位進行動火作業必須辦理一、二級動火工作票,一級動火工作必須有專職消防人員現場監護。1)按照“先進、足額”的原則,加強消防裝備、裝配的配備。有關單位落實好5個新建消防站、3個改擴建消防站建設計劃、及時做好13臺消防車的采購計劃、4個重大技改項目實施計劃。10月30日前完成。2)加強全員消防報警能力的培訓,以班組為單位開展一次全員報警仿真,對報警內容制定標準示范卡,做到人手一卡。規范專職消防隊接警人員行為,確保報警電話三聲之內接警。3月30日之前完成3)提升專職消防人員素質,對消防人員開展一次資格審查,對未取證人員制定取證計劃,確保年內全員持證上崗。加強義務消防隊建設,開展雨淋閥、自動報警系統等專業知識培訓。各單位近期開展一次針對輸煤棧橋,電纜溝等重點防火區域的消防演練。3月30日之前完成。4.提高認識,轉變觀念,全面評估徐電生產組織模式、人員配置及技術力量的不適應性1)徐電公司1000MW機組的投產,正處于從基建期到生產期、由老機組到新老機組并存的轉變階段,管理對象在技術等級、自動化水平、設備的先進性等方面都有質的變化,徐電公司須深入評估生產組織流程,并進行全面調整,盡快完善燃料運行組織方式和落實運行崗位責任。3月30日之前完成。2)全面評估各級專業管理人員技能水平,進一步完善專業人員培訓和配置,嚴格執行專業管理培訓考核制度,盡快提升技能,適應現代化大機組安全生產要求。對搶修恢復的輸煤系統進行安全性和質量評估,保證其符合安全、質量要求,并完善原設計存在的不足。3月30日之前完成。5.全力以赴,加大支持,通力配合,積極扭轉安全局面1)國華公司領導班子將在技術支持組的基礎上,繼續加大對徐電公司等新投產電廠安全生產和全廠管理的支持力度,重點做好安全生產統籌安排和管理品質的穩步提升。2)國華公司安全生產、工程建設、電力研究院等系統繼續積極支持徐電公司,調動各方資源積極參與到徐電的搶修工作當中,盡快恢復上煤,并配合好下一階段安全生產工作。3)各發電公司發揮專業優勢,作好對同類型機組安全技術支持,特別是已投產的百萬機組、超超臨界機組的發電公司尤其要對徐電公司等新投產電廠的支持,作好信息共享和安全技術傳遞。
